Ravalement voté avec commerce en pied d'immeuble : le blocage qui surgit souvent trop tard

Date : Tags : , , , ,

Dans un ravalement d'immeuble avec commerce à Paris, le vote des travaux ne sécurise pas tout. Dès qu'un échafaudage touche une vitrine, une enseigne ou un accès de livraison, le chantier change de nature - et les tensions arrivent souvent après, un peu trop tard.

Pourquoi le commerce en rez-de-chaussée change l'équation

Sur une copropriété classique, un ravalement suit une logique assez balisée : diagnostic, vote, autorisations, installation, exécution. Avec une boutique occupée, cette mécanique se complique. Non pas seulement pour des raisons juridiques, d'ailleurs, mais parce qu'un local commercial en activité subit immédiatement les effets du chantier : visibilité réduite, seuil encombré, livraisons déplacées, parfois lumière naturelle coupée.

À Paris et en Île-de-France, ce point est souvent sous-estimé dans les immeubles mixtes. Un syndic pense échafaudage et emprise. Le commerçant, lui, pense passage client, sécurité, chiffre d'affaires, assurance, enseigne, stock. Les deux visions ne se rencontrent pas toujours assez tôt. C'est là que le chantier de façade en copropriété occupée se tend.

Nous le voyons souvent sur les façades parisiennes : plus le rez-de-chaussée est contraint - rideau métallique, marquise, store, vitrine en angle, accès cave ou extraction - plus le sujet doit être traité avant le lancement, pas quand les premiers tubes d'échafaudage arrivent.

Les points de friction qui bloquent pour de bon

Accès, vitrine, enseigne : trois sujets qui paraissent mineurs jusqu'au jour J

Le premier blocage concerne presque toujours l'accès au commerce. Un passage piéton mal conservé, une porte rendue peu lisible, un seuil temporairement rehaussé, et l'occupant estime - parfois à juste titre - que l'exploitation normale n'est plus assurée.

La vitrine vient ensuite. Une protection mal pensée peut gêner l'ouverture, masquer des produits, empêcher un nettoyage correct ou créer un sentiment d'insécurité. Quant à l'enseigne, sa dépose provisoire, son habillage ou sa remise en place ne sont pas de simples détails de finition : ce sont des sujets de coordination, donc de coût et de responsabilité.

Dans un dossier sérieux, ces points doivent apparaître noir sur blanc dans le périmètre. C'est précisément ce que nous intégrons lors d'un ravalement de façades bien préparé : non seulement les ouvrages à traiter, mais aussi les éléments d'usage qui peuvent transformer un poste banal en point dur.

Horaires, livraisons et protections provisoires

Un commerce n'utilise pas l'immeuble comme les autres occupants. Il reçoit des colis, ouvre tôt, ferme tard, dépend parfois d'une extraction ou d'une terrasse, même minimale. Si le montage de l'échafaudage, les reprises sur soubassement ou le nettoyage de façade neutralisent ces usages sans séquençage précis, le conflit arrive vite.

Le plus délicat, souvent, n'est pas l'interdiction totale mais la gêne partielle répétée. Une livraison refusée un matin, une devanture bâchée un samedi, une intervention humide en pleine période de vente : rien de spectaculaire, mais une addition de contrariétés qui finit par ralentir tout le monde.

Quand le chantier est voté mais reste encore contestable

Beaucoup pensent qu'une fois les travaux approuvés, l'occupant commercial ne peut plus vraiment peser. En pratique, il peut encore soulever des objections concrètes : maintien de l'accès, conditions de sécurité, atteinte à l'enseigne, protection des vitrages, coordination avec son bailleur ou son assurance. Ce n'est pas toujours un blocage juridique frontal. C'est parfois plus simple, et plus gênant : un refus de laisser déposer un élément, de libérer une zone de stockage, ou une demande d'aménagement tardive.

Dans Paris, où l'espace manque et où l'échafaudage devant un local commercial en copropriété mord souvent sur une façade étroite, ces ajustements tardifs décalent très vite le calendrier. Ils peuvent aussi se combiner avec d'autres sujets déjà connus, comme l'occupation de voirie, que nous avons détaillée dans cet article sur les rues étroites à Paris.

Ajoutons une chose, un peu terre à terre mais décisive : si le devis n'a pas isolé les protections spécifiques, les déposes temporaires ou les remises en état en pied de façade, l'avenant n'est jamais loin. Et l'ambiance se refroidit très vite.

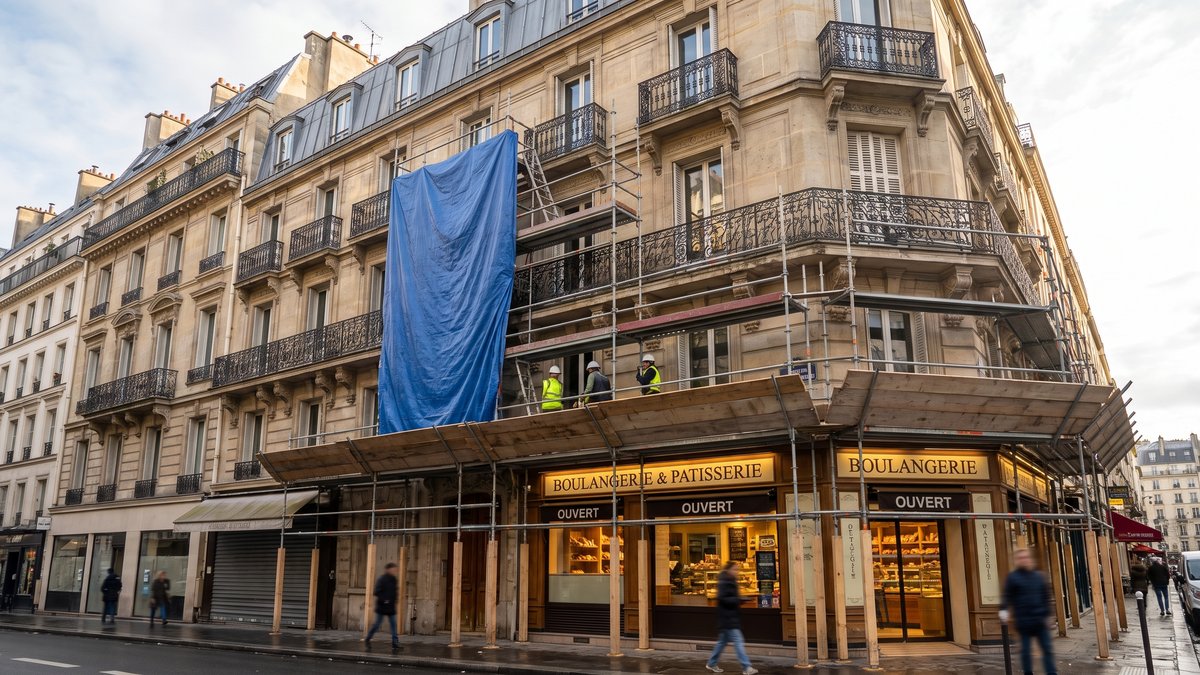

Ce qui s'est joué devant une boulangerie à Saint-Ouen

Le sujet n'était pas la pierre, ni l'enduit. C'était la vitrine. Une copropriété lançait son ravalement sur rue, avec une boulangerie en exploitation au rez-de-chaussée. Le dossier était voté, l'échafaudage validé, l'autorisation avancée. Puis l'occupant a demandé comment seraient maintenus l'accès du matin, la lisibilité de l'entrée et la protection de l'enseigne lumineuse.

Rien d'extravagant. Pourtant, ces questions n'avaient pas été traitées assez tôt. Il a fallu reprendre le phasage, prévoir une protection plus soignée, déplacer une séquence de travaux et formaliser les interventions sensibles. Nous intervenons justement sur ce type de coordination de façade à Paris et en proche couronne, ainsi que sur les sujets connexes visibles dans notre zone d'intervention et nos articles d'expertise.

Le chantier a pu démarrer, avec quelques jours de décalage plutôt que plusieurs semaines. Sur ce genre d'immeuble mixte, le vrai luxe n'est pas la vitesse. C'est l'anticipation.

Les vérifications à intégrer avant le lancement

Une courte liste qui évite les longues discussions

  1. Identifier les contraintes d'exploitation du commerce : horaires, livraisons, accès, extraction, vitrine active.
  2. Vérifier les éléments à déposer ou à protéger : enseigne, store, éclairage, capteurs, rideau, habillages.
  3. Prévoir un phasage lisible avec périodes sensibles et interventions en pied de façade.
  4. Faire cadrer les responsabilités entre copropriété, entreprise, occupant et, si besoin, bailleur.
  5. Chiffrer les postes spécifiques pour éviter les avenants de dernière minute.

Ce travail paraît minutieux. Il l'est. Mais il coûte toujours moins qu'un arrêt de chantier, surtout sur des façades parisiennes où les équipes, l'échafaudage et la voirie sont déjà calés. Pour compléter cette lecture, nous conseillons aussi notre article sur le dossier incomplet après AG, ainsi que les repères professionnels diffusés par la FFB et Le Moniteur.

Anticiper le rez-de-chaussée, c'est protéger tout le planning

Dans un immeuble mixte, le commerce n'est pas un détail au bas de la façade. C'est souvent le point qui révèle, très tôt ou très tard, la qualité réelle de la préparation. Si vous pilotez un ravalement à Paris ou en Île-de-France, mieux vaut cadrer ces contraintes avant la pose de l'échafaudage, quand les marges existent encore. Pour aller plus loin sur un chantier en cours ou un dossier à lancer, vous pouvez demander un devis ou consulter nos repères sur notre approche des façades parisiennes. Un planning tient rarement par chance ; il tient parce que les angles morts ont été traités.
